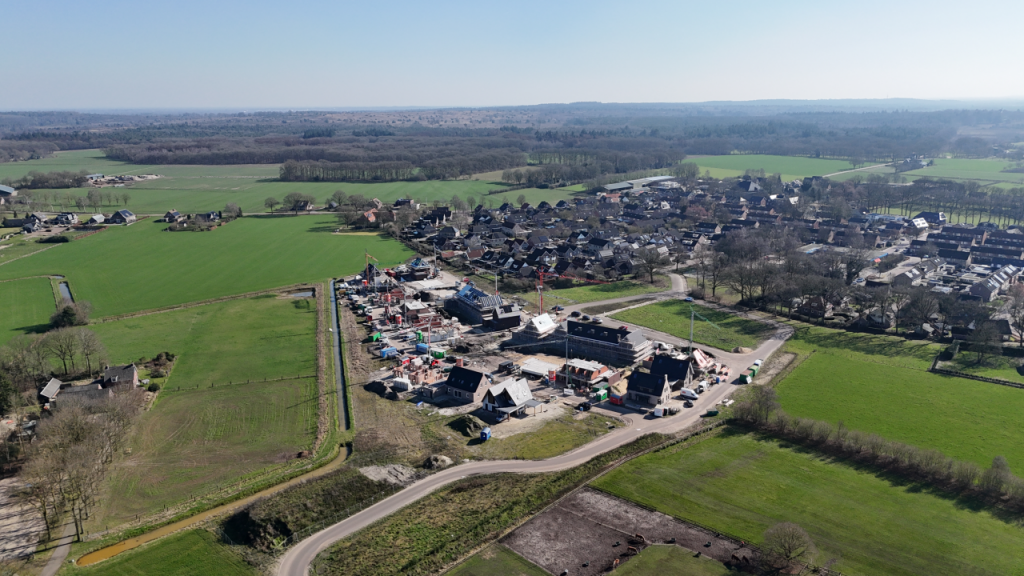

Woningbouw Haarle

Haarle wordt nog mooier! Binnenkort wordt gestart met het bouwrijpmaken van het plangebied voor nieuwbouwplan De Grave in Haarle. Een plan waar plek is voor 61 kavels, verdeeld over 2 fases.

Planning

Op 18 september 2024 vond de informatieavond plaats bij De Veldkamp in Haarle.

Het is mogelijk om je voor een kavel in te schrijven vanaf 20 september 09:00 uur tot 7 oktober 09:00 uur.

De kavels worden door een notaris verloot op 17 oktober 2025. In juli 2025 is de planning dat de kavels bouwrijp zijn en gestart kan worden met de bouw van de woningen.

Brochure, uitgiftevoorwaarden en verkooptekening

Kavelinformatie

Fase 1 bestaat uit 18 2/1-kap woningen, 13 vrijstaande woningen en 11 CPO-kavels.  Er is geen aannemersverplichting. Uiteraard moeten de bouwers wél voldoen aan de regels in het bestemmingsplan.

Vragen of meer informatie

Voor vragen of meer informatie over de kaveluitgifte kan er contact opgenomen worden met de afdeling grondzaken met Jasper Bilous via email j.bilous@hellendoorn.nl of met Ellen Kroeze – Wageman via e-mailadres: e.kroeze@hellendoorn.nl.

Alle genoemde informatie is onder voorbehoud, er kunnen geen rechten aan ontleend worden.

Kavelverloting met een voorbehoud voor nieuwbouwplan De Grave in Haarle

Op woensdag 18 september vindt de informatieavond over nieuwbouwplan De Grave in Haarle plaats. Tijdens deze bijeenkomst informeren we geïnteresseerden over de kavels, de inschrijfprocedure en de geplande kavelverloting. Hoewel we ernaar streven om de inschrijfperiode en de kavelverloting volgens planning door te laten gaan, willen we open zijn over een belangrijk punt. Momenteel ligt er nog een beroep bij de Raad van State. Dit betekent dat we op dit moment de kavelopties nog niet definitief kunnen uitgeven.

Wethouder Jan van den Bosch zegt hierover: “Ondanks het beroep dat nog loopt, hebben we vertrouwen in een goede afloop. We willen daarom al wel een kavelverloting organiseren, zodat de woningzoekenden in Haarle een stap dichter bij hun droomhuis komen. Het is belangrijk om duidelijk te zijn: de kavels worden geloot en gereserveerd. De optie op een kavel wordt pas definitief als het beroep van tafel is. Op deze manier reserveren we wel de kavels voor de mensen die zo graag in De Grave willen wonen.”

Dit traject is zorgvuldig afgestemd met Plaatselijk Belang Haarle. Zij staat positief tegenover de kavelverloting met het voorbehoud en onderschrijft het belang ervan voor de gemeenschap. “We begrijpen dat er onzekerheid heerst door de lopende procedure, maar het is goed dat er desondanks toch stappen worden gezet. Veel mensen in Haarle wachten al lang op een kans om hier te blijven wonen. Met deze kavelverloting komt dat perspectief wéér een stukje dichterbij,” aldus John Disselhorst van Plaatselijk Belang Haarle.

Tijdens de informatiebijeenkomst van 18 september aanstaande wordt de procedure uitgebreid toegelicht. De bijeenkomst vindt plaats in Dorpshuis de Veldkamp aan de Veldkampsweide 1-3 in Haarle. De avond start om 19:30 uur. Inlopen kan vanaf 19:00 uur. Ben jij erbij? De inschrijving voor de kavels loopt van vrijdag 20 september tot maandag 7 oktober 2024. De loting staat gepland op donderdag 17 oktober.

Informatieavond

Op woensdagavond 18 september vindt de informatieavond voor nieuwbouwplan De Grave in Haarle plaats. De locatie en het tijdstip zijn inmiddels bekend.

– Locatie: Dorpshuis de Veldkamp aan de Veldkampsweide 1-3 in Haarle.

– Tijdstip: inloop vanaf 19:00 uur en de avond start om 19:30 uur.

We zijn door veel verschillende commerciële partijen benaderd of het mogelijk is om aanwezig te zijn op de avond. Tijdens deze informatieavond is hier geen ruimte voor.

In mei van dit jaar deelde de gemeente al een bericht over de ontwikkelingen die er waren voor nieuwbouwplan De Grave in Haarle. “Inmiddels zijn er, na een periode van intensieve samenwerking tussen de gemeente, Plaatselijk Belang Haarle en de werkgroep Wonen uit Haarle, weer belangrijke stappen gezet die we graag willen delen”, zegt wethouder Wonen Jan van den Bosch.

In de afgelopen periode leek het misschien wat stil rond nieuwbouwplan De Grave, maar op de achtergrond is er veel werk verzet. Graag nemen we jullie mee in de huidige ontwikkelingen.

Beroep bij de Raad van State

Afgelopen september kwam het bericht naar buiten over het ingediende beroep bij de Raad van State. Inmiddels zijn we ruim een half jaar verder. We zijn nog in afwachting van de uitspraak van de Raad van State. We kunnen al wel gebruik maken van de mogelijkheden in het bestemmingsplan. Daarom hebben we besloten alvast verder te gaan met de voorbereidingen die op dit moment binnen onze mogelijkheden liggen voor nieuwbouwplan De Grave.

Grond voor de aanleg van de bouwweg

We hebben de grond voor de bouwweg aangekocht. We hebben afspraken met de grondeigenaar van de bouwweg. Onderdeel van de afspraken is dat de verkoper de grond dit jaar nog kan gebruiken voor de teelt van mais voor de koeien. De mais wordt uiterlijk 15 oktober 2024 geoogst. Dit heeft geen invloed op de planning.

Voor de aanleg van de bouwweg is een vergunning nodig. De aanvraag wordt zeer binnenkort ingediend en verwachting is, dat de vergunning afgegeven wordt in de loop van de maand juni 2024. Daarna ligt de afgegeven vergunning zes weken ter inzage. Er is de mogelijkheid om in bezwaar te gaan tegen deze vergunning.

Bouwrijp maken van het gebied

We gaan het bouwrijp maken aanbesteden en we kiezen een aannemer die het werk gaat uitvoeren. Planning is dat de aannemer op 15 oktober 2024 kan starten met het aanleggen van de bouwweg als eerste stap van het bouwrijp maken. De bouwweg wordt voorzien van een grondwal van 1,5 m hoog en deze wal wordt ingeplant om daarmee de hinder naar de naastliggende woning aan de zuidzijde zoveel mogelijk te beperken.

We verwachten dat het gebied rond 1 mei 2025 bouwrijp is. Het bouwrijp maken bestaat uit verschillende fases.

Fase 1: oktober/ november/ december 2024

  • De aanleg van de bouwweg, het aanleggen van de riolering en de basis voor de wegen .

Fase 2: januari/ februari 2025

  • Aanleggen kabels en leidingen uit te voeren vanaf week 2 in 2025.

Fase 3: maart/ april 2025

  • Aanleggen van de bouwstraten.

Kavelverloting

In september 2024 komt de mogelijkheid om digitaal in te schrijven voor een bouwkavel. De kavelverloting doen we dan in oktober 2024. De kavels worden verloot aan de mensen die dan aanwezig zijn. De exacte data volgen nog.

Bouwplan ontwikkelen

In de periode vanaf de loting tot het moment dat de grond bouwrijp is, kunnen de nieuwe bewoners hun bouwplan ontwikkelen, de aanvraag omgevingsvergunning indienen bij de gemeente, afspraken maken met de aannemer en met de hypotheekverstrekker, zodat de bouw kan starten vanaf 1 mei 2025. De bouw kan starten zo gauw de bouwrijpe bouwkavel in eigendom is van de nieuwe bewoner(s).

Onder voorbehoud

De plannen zijn onder voorbehoud van het lopende beroep bij de Raad van State.

Vragen of meer informatie?

Je kunt altijd terecht bij de gemeente via het e-mailadres: gemeente@hellendoorn.nl.

Er is een beroep ingediend bij de Raad van State tegen het bestemmingsplan van nieuwbouwplan De Grave in Haarle. Dit betekent dat de ontwikkeling van het nieuwbouwplan vertraging oploopt.

Op 11 juli van dit jaar heeft de gemeenteraad het bestemmingsplan en het exploitatieplan vastgesteld. Als vervolg hierop lagen de vastgestelde plannen zes weken ter inzage, zoals in de wet voorgeschreven. In deze periode was het mogelijk om een beroepschrift in te dienen. Door het ingediende beroep kan het bestemmingsplan nog niet onherroepelijk worden en loopt de ontwikkeling vertraging op.

Voor hoeveel vertraging het beroep zorgt, is op dit moment nog niet bekend.

Op 11 juli 2023 heeft de gemeenteraad het bestemmingsplan en het exploitatieplan vastgesteld. De vervolgstap is dat de vastgestelde plannen ter inzage komen gedurende zes weken. In deze periode is er voor belanghebbenden de mogelijkheid om een beroepschrift in te dienen bij de afdeling bestuursrecht van de Raad van State. Als er een beroepschrift wordt ingediend vertraagt dit het vervolg. Ondertussen werkt de gemeente aan het voorbereiden van het bouwrijp maken en de uitgifte van de kavels.

De gemeente heeft een aantal aannemers gevraagd om een offerte in te dienen voor het bouwrijp maken. Planning is nu dat het bouwrijp maken start in het laatste kwartaal van dit jaar. Belangrijk onderdeel daarbij is de aanleg van kabels en leidingen. Het is nog niet bekend wanneer de nutsbedrijven de aanleg kunnen uitvoeren. Dat zal in het begin van het volgende jaar zijn.

De gemeente ziet in de praktijk vaak een langere doorlooptijd. Er is namelijk het risico van vorst in de winterperiode. Daarmee kan de gemeente nog niet aangeven, wanneer de kavels bouwrijp geleverd kunnen worden. We gaan ervanuit dat dit net voor of rond de zomervakantie van 2024 zal zijn.

Het bouwrijp maken vraagt wat meer doorlooptijd dan tot nog toe aangegeven. Gevolg is dat de uitgifte ook wat later wordt. Planning is nu een informatiebijeenkomst over de uitgifte rond 1 oktober. Medio oktober is er de mogelijkheid tot inschrijven voor een kavel. In de eerste helft van november volgt dan de loting en daarmee de toewijzing van de kavels.

Vanaf dat moment kunnen de nieuwe bewoners de plannen voor de woningen ontwikkelen en een aanvraag omgevingsvergunning indienen. De nieuwe bewoners worden eigenaar van de kavel na levering door de gemeente via de notaris. Op dat moment zijn de kavels bouwrijp, waarna de bouw van de woningen kan starten.

In het voorjaar 2022 is een doorstart gemaakt met een nieuw stedenbouwkundig ontwerp van het plan De Grave. Deze is gepresenteerd op een druk bezochte bijeenkomst in Haarle op 14 april 2022. De bezoekers van de informatiebijeenkomst konden reageren op het plan. Vanuit die reacties is het stedenbouwkundig plan bijgesteld. Daarnaast is het plan bijgesteld vanwege de oplopende kosten van het bouwrijp maken van het gebied. Door extra uitgeefbare grond en dus mogelijkheden voor het bouwen van meer woningen, kunnen de kosten worden gedrukt.

Het plan omvat nu de mogelijkheid voor het bouwen van ongeveer 60 woningen voor de komende jaren. Daarmee lossen we niet alleen het tekort van dit moment op, maar hebben we ook ruimte voor de komende jaren. Dit plan is gepresenteerd tijdens een informatiebijeenkomst op donderdag 13 oktober 2022 aan omwonenden en de toekomstige bewoners. Deze bijeenkomst is samen met Plaatselijk Belang Haarle georganiseerd.

Het vervolg

In de periode van maart tot mei van dit jaar ligt het ontwerpbestemmingsplan voor De Grave ter inzage en kunnen zienswijzen ingediend worden.

De vaststelling van het bestemmingsplan vindt plaats in de laatste raadsvergadering voor de zomervakantie, op dinsdag 11 juli 2023. Wanneer het plan onherroepelijk is, kan gestart worden met het bouwrijp maken van de grond. Wel is het dan nodig dat de gemeente eigenaar is van de benodigde grond. De onderhandelingen met de grondeigenaren lopen op dit moment nog.

Als de onderhandelingen slagen, is de planning om in het derde kwartaal van 2023 te starten met het bouwrijp maken van de grond. Tijdens het bouwrijp maken start de kavelinschrijving. Naar verwachting kan dan in het begin van volgend jaar gestart worden met de bouw.

In samenwerking met de inwoners van Haarle, Plaatselijk Belang Haarle en de provincie willen we zorgen voor meer woningen in het dorp Haarle. Uit behoefteonderzoek is gebleken dat er behoefte is aan circa 30 nieuwe woningen. Omdat er binnen het dorp zelf geen locatie beschikbaar was met voldoende omvang voor 30 nieuwe woningen, is gekozen voor een locatie aan de rand van het dorp. Dit mooie nieuwe stukje dorp willen we ‘De Grave’ gaan noemen.

Contact

Heeft u een vraag over de woningbouwplannen in Haarle? Neemt u dan gerust contact op met projectleider Gerard Fikken via g.fikken@hellendoorn.nl
